施工事例
※現場によって作業内容は異なります。
Before⇒After

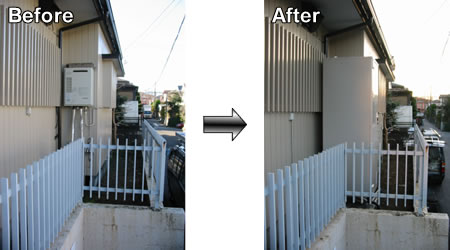

【1】ガス給湯器撤去

プロパンガスを移動し、ガス給湯器を取り外します。ガスの配管はある程度撤去し、家下の配管部に関しては、そのまま残します。表面にむき出しになっている管は、土中に埋め戻します。

【1】 ガス屋さんに運んでもらうためプロバンガスを移動させます。 【2】 ガス給湯器を撤去し、ガスの配管を撤去します。

【3】 ガス給湯器は、弊社または、 お客様のいずれかで処理します。 【4】 ガス屋さんに返却します。 今までありがとうございました。

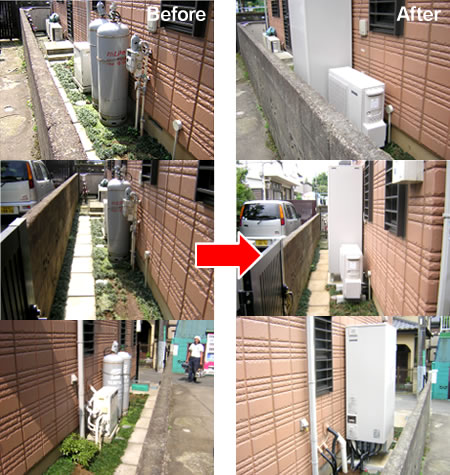

【2】エコキュート設置
次製品のコンクリート基礎をセットし、貯湯タンク、ヒートポンプを設置します。

【1】 2次製品のコンクリート基礎 【2】 設置幅に合わせて、基礎を切断します。

【3】 砕石を敷き、コンクリート基礎を設置します。 【4】 設置後、水平器を用いて、基礎が傾いていないかチェックします。

【5】 貯湯タンクの荷姿です。ワゴン車で運べます。 【6】 ヒートポンプの荷姿です。貯湯タンクと一緒に運びます。

【7】 左のヒートポンプが約 70kg 、 右の貯湯タンク ( 無水時 ) が約 90kg あります。 【8】 今回、貯湯タンクの設置場所が奥のため、先に搬入します。


【9】 手前にヒートポンプを搬入します。

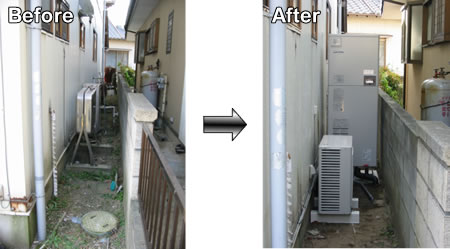

【3】配管・配線状況(貯湯タンク)
漏水、漏電のないよう、確実な施工を行います。

【1】 水道の元栓を閉めます。1〜2時間は辛抱です。 【2】 美観向上のため、配管を極力土中に埋める計画をします。

【3】 水道管を貯湯タンク近傍まで土中配管します。 【4】 水道管を保温材で覆います。

【5】 水道管を埋め戻します。 【6】 貯湯タンクと家庭内の給湯管を接続します。

【7】 ヒーターバンドを給湯配管に巻きつけ、水が凍らないようにします( 5 度以下で作動)。 【8】 水道管−貯湯タンク−給湯管の配管が出来ました。

【9】 追炊き用の配管をします。お風呂からの水をタンクに戻し(奥)、お風呂へ湯を流します(手前)。 【10】 電気の配線を行います。

【11】 風呂戻り管−貯湯タンク−風呂往き管の配管ができました 【12】 排水用の配管を行い地中で吸水させます(近くに排水溝がある場合は排水溝まで配管します)。その後土を埋戻します。


【13】 貯湯ユニットに転倒防止金具を取付けます。

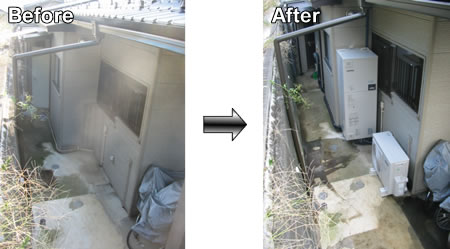

【4】配管・配線状況(リモコン・ヒートポンプ)

【1】 200V用の配線を行います。浴室の天井点検口を使い作業します。分電盤から貯湯タンクに配線します。 【2】 配線は、【1】から床下通気孔を通して外に出します。

【3】 保護管にて電気の配線を保護します。 【4】 脱衣所にある分電盤を交換します(部分交換で済む場合もあります)

【5】 分電盤内の配線を行ないます。 【6】 カバーを取付けて完成です。

【7】 既設の風呂リモコンを取替えます。 【8】 既設の風呂リモコンを取外します。

【9】 コーキングを行い完了です。 【10】 台所用リモコンを取り付けます。

【11】 貯湯タンク→ヒートポンプ→貯湯タンクの配管を行います。 【12】 貯湯タンク同様に、配管を保護します。

【13】 貯湯ユニットとヒートポンプを繋ぐ電気配線を行います。 【14】 配管内のエア抜きをおこない、動作不良の芽を摘み、完了です。
